Как оформить зачет в подряде, чтобы его не оспорили в суде

Анатолий Романов, Менеджер ПАО «НК “Роснефть”»

Чем поможет: правильно зачесть требования в строительном подряде, если материалы поставил заказчик.

При строительстве компании применяют выгодную схему: подрядчик покупает материалы заказчика, использует их в работе и засчитывает в итоговую стоимость. Здесь подрядчик не тратит оборотные средства на покупку сырья, а заказчик получает результат работ из проверенных материалов. В статье разобрались, как оформить взаимозачет, чтобы избежать споров.

Какую схему расчетов за работы и материалы выбрать сторонам

Стороны обычно составляют в качестве приложения к договору подряда разделительную ведомость. В документе отражают, какие материалы заказчик сам передает подрядчику для выполнения работ. Это «давальческое сырье», право собственности на него остается у заказчика. В разделительной ведомости также пишут, какие материалы подрядчик обязан приобрести самостоятельно у сторонних поставщиков. В этом случае право собственности переходит к подрядчику.

Часто стороны предусматривают в разделительной ведомости материалы, которые подрядчик обязан приобрести у заказчика. В этом случае формально право собственности на них переходит к подрядчику. Именно в части стоимости данных материалов и стоимости работ, в результат которых вовлекли эти материалы, на практике возникают основные проблемы.

В зависимости от того, какой вариант обеспечения стройки материалами выбрали стороны, будет формироваться окончательная цена работ. Цена включает компенсацию издержек подрядчика и его вознаграждение.ГК

Окончательная цена может включать в себя стоимость вовлеченных в строительство материалов, если их приобретает подрядчик в собственность у сторонних поставщиков. Другой вариант — цена не включает в себя стоимость вовлеченных в строительство материалов, когда их передал заказчик как давальческое сырье.

Третий вариант, когда подрядчик покупает материалы у заказчика на основании отдельных договоров поставки, вызывает наибольшие вопросы с точки зрения расчета окончательной стоимости работ. Как правило, в этом случае стороны предусматривают в договоре поставки следующий порядок расчетов.

Подрядчик-покупатель обязуется использовать продаваемые материалы только для строительства объекта. Он оплачивает стоимость материалов только после того, как вовлечет их в строительство: проводит зачет обязательства заказчика по оплате выполненных работ, в которые и вовлечены материалы.

Как оформить зачет между подрядчиком и заказчиком

Стороны указывают в договоре, что стоимость работ, в которые вовлечены строительные материалы, приобретенные у заказчика, оплачивают путем проведения зачета. То есть стороны засчитывают обязательство заказчика по оплате работы к обязательству подрядчика-покупателя по оплате товара.

По общему правилу работу выполняет подрядчик своими материалами, силами и средствами. Стороны вправе предусмотреть в договоре подряда иной порядок. Также они могут договориться, что подрядчик использует в работах материалы заказчика.

Статья 704 ГК

Таким образом стороны соглашаются, что договор поставки фактически прикрывает собой давальческую схему. По ней подрядчик не обязан оплачивать материалы или оборудование деньгами, а заказчик не обязан оплачивать стоимость работ в части вовлеченных материалов. Обязательства сторон в части оплаты стоимости материалов и стоимости работ, в которые вовлечены эти материалы, прекращаются зачетом.

В договоре поставки отразите, что его заключают только в целях исполнения определенного договора подряда на строительство конкретного объекта. Укажите, что поставленный товар не оплачивают, а обязательства сторон прекращают зачетом. Это будет свидетельствовать, что имущественная сфера подрядчика не уменьшилась, то есть он не понес убытки.

В договоре подряда укажите, что оплату за выполненные подрядчиком работы в части стоимости вовлеченных материалов, которые приобретены у заказчика, стороны производят путем проведения зачетов обязательств по договорам подряда и поставки.

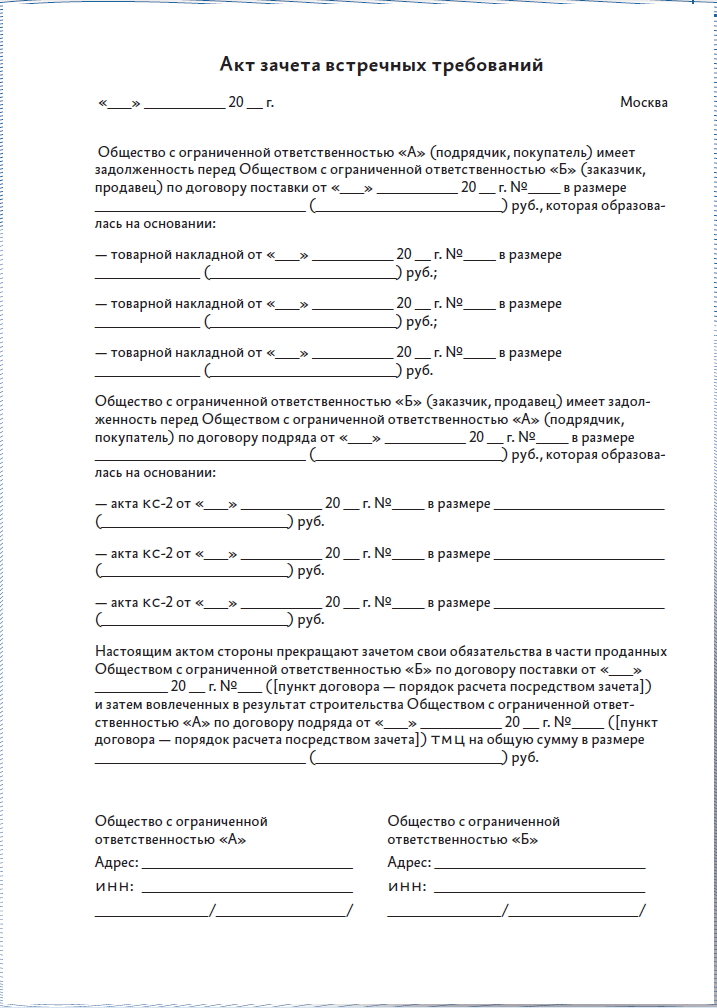

В соглашении о зачете отметьте, что зачет производите только в части стоимости поставленных, а затем вовлеченных в работы материалов. Для этого укажите даты и номера товарных накладных и актов КС-2.

Что заказчику заявить в суде, если управляющий должника‑подрядчика оспаривает зачет

  1. Существовала договорная схема, которая включала договоры подряда и поставки для снабжения строительства материалами.
  2. Стороны согласовали договорные условия до возбуждения процедуры банкротства подрядчика.
  3. Заказчик систематически заключал подобные зачеты с должником-подрядчиком именно в части стоимости вовлеченных в материалы работ.
  4. В соответствии с разделительной ведомостью материалы, в отношении стоимости которых стороны произвели зачет, относились к имуществу, которое подрядчик приобрел у заказчика.
  5. Материалы реально вовлекали в работы, а результаты работ заказчик принимал. В этом случае нужно представить суду соответствующие акты по форме КС-2 и справки о вовлеченных материалах заказчика.
  6. Стоимость работ, в которые не вовлекали материалы, заказчик оплачивал перечислением денежных средств.

На что ссылаться в случае спора

Покупатель-подрядчик может оказаться банкротом. В этом случае конкурсный управляющий будет оспаривать в суде зачеты, которые провели стороны договоров подряда-поставки, и пытаться признать эти зачеты недействительными по специальным банкротным основаниям.127

Часто позиция конкурсных управляющих сводится к тому, что должник-банкрот, он же подрядчик-покупатель, утратил право на оплату части стоимости работ. Они считают, что заказчик-продавец получил предпочтение по сравнению с другими кредиторами должника127–1 или зачет причинил вред имущественным правам других кредиторов.127–2

Условно позицию конкурсных управляющих можно обозначить так: «если бы зачета не было, в части стоимости неоплаченных материалов заказчик бы включился в реестр, при этом заплатив подрядчику за выполненные работы. После проведения зачета подрядчик не получил от заказчика причитающуюся ему стоимость выполненных работ».

Этот вывод большинства конкурсных управляющих неверен. Он основан на злоупотреблении своими правами и желании дополнительно обогатиться за счет заказчика и непонимании договорной схемы в строительстве крупных объектов.

Во множестве аналогичных споров суды делают однозначные выводы о действительности зачетов по договорам поставки-подряда. Они отмечают пять особенностей таких дел.

Во-первых, обязательства сторон в подобных договорных схемах прекращаются не зачетом, а надлежащим исполнением, так как стороны заранее согласовали такой способ расчетов в связке договоров «подряд-поставка для подряда». Эти сделки не влекут за собой оказание предпочтения одному из кредиторов должника.

Такой вывод сделали суды в одном из дел. Стороны в договоре подряда указали, что подрядчик приобретает материалы и оборудование напрямую у заказчика, а их продажу оформляют товарной накладной с приложенным счетом-фактурой. Подрядчик не производит немедленную оплату материалов и оборудования, при этом задолженность подрядчика по их приобретению погашается путем взаимозачета.ВС

Во-вторых, оспариваемые зачеты — это фактически расчеты за давальческое сырье, которое предоставили, чтобы исполнить подрядные обязательства.ВС-1

В-третьих, договоры подряда и поставки составляют единую и неделимую хозяйственную цепочку, которая направлена на снабжение объекта материалами. Порядок оплаты вовлеченных материалов стороны предусмотрели в форме проведения зачетов. Когда стороны заключали договор подряда и во его исполнение договор поставки, то не рассчитывали передавать и получать деньги за материалы.

Договоренность сторон заключалась в безденежном расчете за поставленное оборудование. Поставленные материалы — это давальческое сырье по договорам подряда, то есть денежного обязательства по существу нет. Воля сторон не была направлена на формирование дебиторской задолженности.А32

В-четвертых, цели извлечения прибыли по договорам поставки нет. Подрядчик не обязан оплачивать полученные материалы, также как и заказчик не обязан оплачивать собственные материалы, которые передал в работу подрядчику.

Подрядчик не вправе требовать выплаты полной договорной цены работ, если в рамках этого договора заказчик предоставил материалы, а подрядчик вовлек их в строительство и учел при предъявлении требования об оплате подрядных работ либо не вовлек по каким-то причинам.А05

В-пятых, оспариваемая сделка — способ взаиморасчетов между сторонами за давальческое сырье в рамках сделки, которую совершил должник в процессе обычной хозяйственной деятельности. Например, при строительстве крупных промышленных объектов. К такому выводу пришел суд, который отказал в признании зачета недействительным, поскольку увидел, что оспраиваемая сделка была обычной для хозяйственных отношений сторон.А41

Чтобы избежать споров по договору подряда, пройдите курс «Поставка, подряд, услуги» в Высшей школе Юрист компании


Звезда
за правильный ответ
Тест
Неправильно
Правильно!
Стороны договора подряда решили, что подрядчик купит для объекта материалы у заказчика, соответственно, потом заказчик меньше заплатит за работы: компании проведут взаимозачет. В каком договоре отразить взаимоотношения по зачету, чтобы его не оспорил арбитражный управляющий в случае банкротства подрядчика?
Чтобы арбитражный управляющий не оспорил зачет, нужно зафиксировать условие о нем в обоих договорах. В договоре поставки отразите, что его заключают только в целях исполнения договора подряда. В договоре подряда укажите, что оплату за работы стороны производят путем проведения зачета.
Только в договоре подряда
Только в договоре поставки
В договоре поставки и в договоре подряда
